Réaliser une étude de faisabilité photovoltaïque est la première étape de tout projet solaire professionnel. Avant d’installer des panneaux solaires sur votre bâtiment, il est essentiel d’analyser les contraintes techniques, réglementaires et économiques qui peuvent influencer la rentabilité et la sécurité de l’installation.
Cette analyse préalable concerne tous les types de bâtiments : exploitations agricoles, sites industriels, bâtiments tertiaires ou établissements recevant du public (ERP). Elle permet notamment de vérifier la structure du bâtiment, les possibilités de raccordement au réseau, les contraintes réglementaires (ICPE, ERP) ainsi que le potentiel réel de production d’électricité solaire.
Pour vous permettre de mieux comprendre la démarche de Terre Solaire, notre bureau d’étude photovoltaïque vous partage sa checklist d’étude de faisabilité — celle que nous appliquons systématiquement lorsque nous analysons un projet photovoltaïque.
Comment procéder pour votre étude?
Vous souhaitez comprendre les étapes clés pour sécuriser votre projet ? Continuez votre lecture ci-dessous, notre bureau d’étude vous livre sa méthodologie complète.
Vous avez un projet et souhaitez déléguer cette analyse à nos experts ?
Contactez nous pour une étude de faisabilité personnalisée.
1. Qualification du site et du bâtiment
L’audit du site est le pilier de l’étude de faisabilité.
Objectif : sécuriser la réussite du projet photovoltaïque dès le départ, en s’assurant que le site réunit toutes les conditions pour un projet fluide, assurable et pérenne.
Avant même de parler de puissance installée, de rentabilité ou de prix des panneaux, un projet photovoltaïque professionnel commence toujours par une question simple : quel est le type de bâtiment concerné ?
Dans la pratique, on distingue trois grands cas de figure :
- le bâtiment professionnel relevant du droit du travail,
- l’établissement recevant du public (ERP),
- le bâtiment classé ICPE (installation classée pour la protection de l’environnement).
Cette distinction n’est pas administrative. Elle a des conséquences très concrètes sur la conception du projet.
Pourquoi cette typologie de bâtiment change tout pour un projet photovoltaïque
Dans un projet photovoltaïque professionnel, la typologie du bâtiment conditionne directement les règles d’assurance, les normes applicables et les choix techniques de l’installation.
Concrètement, selon la typologie du bâtiment, cela peut modifier :
- le système d’intégration des panneaux (certifications exigées, résistance au feu, compatibilité toiture),
- l’emplacement du local technique ou des onduleurs,
- la longueur et le cheminement des câbles,
- les dispositifs de coupure et de sécurité à prévoir,
- et, in fine, le coût global et la complexité du projet.
Autrement dit, le prix des panneaux n’est jamais le seul sujet.
Deux projets de puissance équivalente peuvent être très différents selon qu’ils sont réalisés sur un bâtiment professionnel simple, un ERP ou un site ICPE.
Une approche de notre bureau d’étude qui évite les mauvaises surprises
Identifier correctement la typologie du bâtiment dès le départ permet de :
- concevoir un projet photovoltaïque assurable sans discussion,
- éviter les reprises techniques en cours d’étude ou de chantier,
- adapter immédiatement les bons standards de conception,
- et sécuriser le projet sur toute sa durée de vie.
C’est pour cette raison que cette étape est toujours traitée en amont, avant toute optimisation technique ou économique.

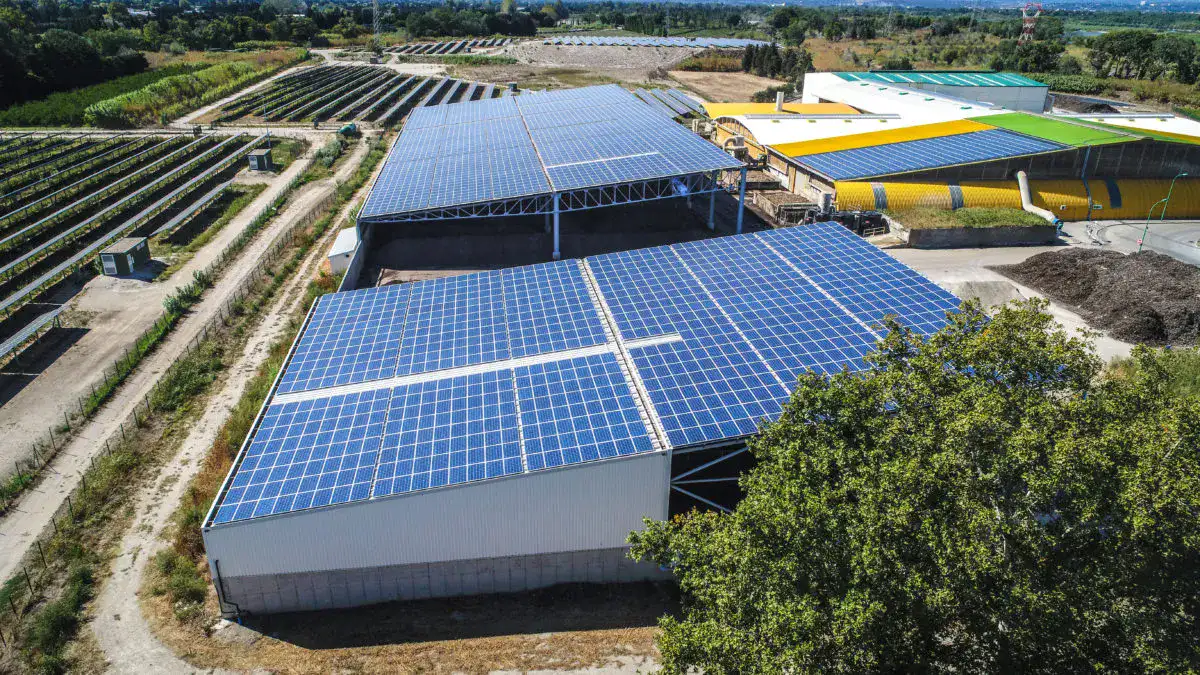

Cas 1 – Étude de faisabilité photovoltaïque pour bâtiment industriel (Droit du travail)
Sur un bâtiment professionnel relevant du droit du travail, le photovoltaïque peut être conçu prioritairement autour de la performance et de la simplicité d’exploitation.
1. Liberté de conception technique
- Plus de choix dans les systèmes d’intégration
- Local technique plus flexible (toiture, façade, intérieur)
- Cheminements de câbles optimisés (plus courts, plus directs)
2. Impact économique direct
- Moins de dispositifs de sécurité imposés
- Moins de longueurs de câbles → moins de cuivre
- Moins de contraintes → études plus rapides
COUP DE POUCE TERRE SOLAIRE
C’est souvent sur ces bâtiments que l’écart entre une “installation standard” et une “installation bien conçue” fait vraiment la différence sur le coût final.
Cas 2 –Contraintes spécifiques de l'étude photovoltaïque en ERP (établissement recevant du public)
Sur un ERP, le photovoltaïque n’est pas seulement un projet énergétique, c’est aussi un projet de sécurité.
1. Sécurité intégrée dès la conception
- Choix du système d’intégration guidé par la réaction au feu
- Local technique souvent éloigné des zones accessibles au public
- Coupures DC plus structurées
2. Arbitrage coût / robustesse
- Plus de contraintes, mais moins de risques en exploitation
- Moins de discussions avec les assureurs si anticipé
COUP DE POUCE TERRE SOLAIRE
Intégrer ces exigences dès l’avant-projet évite presque toujours des modifications tardives coûteuses.
Cas 3 - Sécuriser un projet solaire sur site classé ICPE
Sur un site ICPE, un projet photovoltaïque réussi est un projet conçu comme un prolongement de la stratégie de maîtrise des risques du site.
1. Le photovoltaïque comme élément d’un système de gestion des risques
- Zones parfois exclues du photovoltaïque
- Choix très encadré du système d’intégration
- Local technique positionné selon des logiques de séparation des risques
2. Une complexité qui se transforme en stabilité
- Plus d’études au départ
- Mais moins d’aléas ensuite
- Meilleure acceptabilité par les autorités et les assureurs
COUP DE POUCE TERRE SOLAIRE
Un projet ICPE bien cadré dès le départ avance souvent plus sereinement qu’un projet simple mal qualifié.
Récapitulatif — Quel impact selon le type de bâtiment ?
- Bâtiment professionnel (droit du travail)
Priorité à la performance et à l’optimisation économique. - ERP (établissement recevant du public)
Priorité à la sécurité et à l’assurabilité du projet. - Bâtiment ICPE
Priorité à la maîtrise des risques et à la pérennité long terme.
2. Le projet photovoltaïque est-il faisable selon les règles de l'urbanisme ?
La faisabilité administrative est le premier filtre de tout projet solaire. Avant de lancer une étude technique approfondie, il est impératif de valider la conformité de l’installation avec les règles d’urbanisme locales (PLU). Cette analyse permet d’anticiper les contraintes architecturales ou les zones protégées qui pourraient limiter, voire interdire, l’implantation des panneaux photovoltaïques sur votre site.
Pourquoi l’urbanisme est un point bloquant potentiel
Un projet photovoltaïque peut être :
- techniquement faisable,
- structurellement compatible,
- économiquement pertinent,
mais ne pas être autorisé s’il contrevient aux règles d’urbanisme.
Une incompatibilité urbanistique peut conduire à :
- une modification du projet,
- un allongement des délais,
- ou l’abandon pur et simple de certaines options (emplacement, puissance, type d’installation).
Étude des points de conformité en amont
Sans entrer dans le détail réglementaire, plusieurs points sont analysés dès la phase de qualification :
- le zonage du site (PLU / PLUi),
- la nature du bâtiment (existant ou à construire),
- la visibilité de l’installation (toiture, ombrière, sol),
- la présence éventuelle de secteurs protégés (ABF, sites classés, périmètres spécifiques),
- le régime administratif applicable (déclaration préalable, permis de construire, etc.).
Ces vérifications permettent de sécuriser le cadre administratif du projet avant d’engager des études plus lourdes.
Bâtiment neuf et bâtiment existant : des logiques différentes
Sur un bâtiment existant, l’enjeu est souvent lié à :
- l’aspect extérieur,
- la visibilité depuis l’espace public,
- et les prescriptions locales.
Sur un bâtiment neuf, le photovoltaïque doit être :
- intégré au projet architectural,
- compatible avec le permis de construire,
- et cohérent avec les choix de conception du bâtiment.
Dans les deux cas, l’urbanisme peut influencer :
- l’implantation des panneaux,
- la puissance installable,
- et parfois le type de solution retenue.
COUP DE POUCE TERRE SOLAIRE
L’urbanisme est rarement le point le plus complexe d’un projet photovoltaïque, mais c’est l’un des plus bloquants lorsqu’il est traité trop tard. Vérifier très tôt la compatibilité du projet avec les règles locales permet d’éviter de concevoir une installation techniquement aboutie… mais administrativement irréalisable.

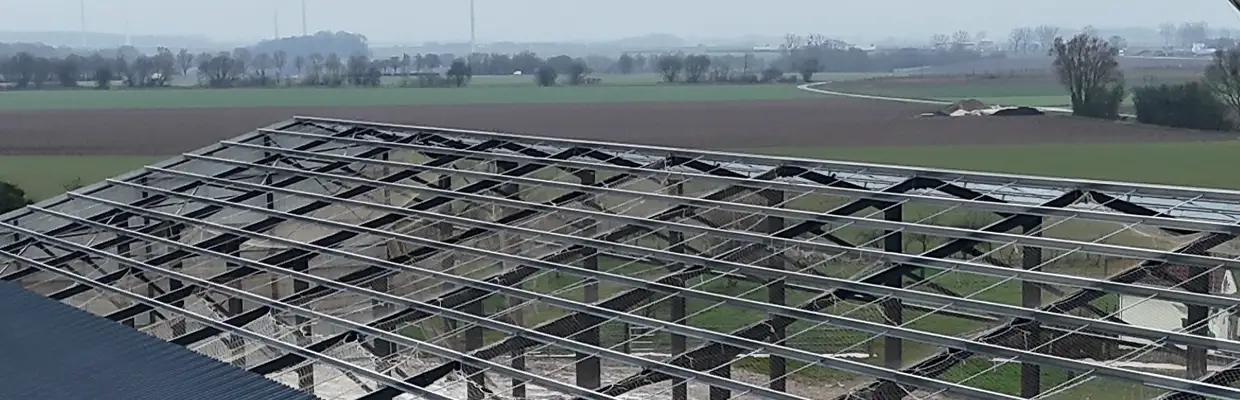

3. L'étude de structure et de capacité de charge
Les panneaux solaires et leur système d’intégration représentent une charge supplémentaire sur la toiture, qui peut varier fortement selon la configuration du projet : de l’ordre de 15 à 18 kg/m² pour un système d’intégration simple sur toiture inclinée, jusqu’à environ 60 kg/m² pour certains systèmes lestés sur toiture terrasse.
Avant toute installation, une étude de structure permet de vérifier si le bâtiment est capable de supporter cette charge additionnelle.
Cette étude est très souvent exigée par les compagnies d’assurance, car elle conditionne directement l’assurabilité du projet photovoltaïque.
Les charges à prendre en compte lors de l’étude de structure
Contrairement à une idée reçue, l’étude de structure ne se limite pas au poids des panneaux.
Elle prend notamment en compte :
- le poids propre des panneaux et du système d’intégration,
- les charges climatiques (vent et neige),
- les charges déjà présentes sur la toiture (équipements, isolation, étanchéité, etc.).
L’objectif est de vérifier que la structure dispose d’une réserve de charge suffisante, y compris dans des conditions climatiques défavorables.
Les points vérifiés par l’étude de structure
L’étude de structure s’appuie sur une analyse concrète du bâtiment, et vérifie notamment :
- la charpente et les éléments porteurs (pannes, fermes, appuis),
- la répartition des charges induites par l’installation photovoltaïque,
- la compatibilité entre la structure existante et le système d’intégration envisagé.
Une étude de structure ne sert pas uniquement à répondre par “oui” ou par “non”.
Elle permet surtout de définir dans quelles conditions le projet est techniquement viable et assurable.
Toiture inclinée ou toiture plate : deux logiques structurelles différentes
Le type de toiture influence directement la manière dont la charge photovoltaïque est reprise par le bâtiment.
Sur une toiture inclinée, les panneaux sont généralement fixés sur la charpente via les pannes.
L’étude de structure se concentre alors sur :
- l’entraxe des pannes,
- leur capacité portante,
- et la compatibilité du système d’intégration avec la couverture existante.
Sur une toiture plate, la logique est différente.
Les panneaux reposent sur le complexe d’étanchéité, avec ou sans lestage. L’étude de structure doit alors vérifier :
- la capacité de la structure à reprendre des charges réparties,
- la réserve de charge disponible,
- et l’impact du système choisi (lesté ou fixé) sur la toiture.
Dans les deux cas, le type de toiture oriente fortement :
- le choix du système d’intégration,
- la puissance installable,
- et parfois la nécessité d’adapter ou de rénover la toiture.
RETOUR DU BUREAU D’ETUDE TERRE SOLAIRE
Sur une toiture terrasse, l’étude de structure ne sert pas uniquement à valider la faisabilité du projet photovoltaïque. Elle permet surtout d’orienter le choix du système d’intégration.
En pratique, une structure avec une réserve de charge limitée pourra être compatible avec un système fixé ou thermosoudé, mais pas avec un système lesté. À l’inverse, une toiture existante sans intervention sur l’étanchéité peut orienter le projet vers une solution lestée, à condition que la structure puisse reprendre les charges associées.
C’est souvent à ce stade que se joue l’arbitrage entre puissance installable, type de système et coût global du projet.
4. Étude du schéma électrique et cohérence avec le mode de valorisation
Avant de parler raccordement réseau, il faut valider que le projet est électriquement cohérent : architecture, protections, câbles, comptage.
La première décision structurante est simple : vente totale ou autoconsommation.
Vente totale ou autoconsommation : deux architectures électriques différentes
Vente totale
L’installation photovoltaïque est conçue pour injecter toute l’énergie produite. L’architecture électrique est généralement plus “linéaire” : champ PV → onduleurs → protections → point d’injection dédié.
Autoconsommation (avec ou sans vente de surplus)
L’installation est conçue pour alimenter en priorité le site. L’architecture doit intégrer un point de couplage sur l’installation électrique existante, ce qui influence :
- l’endroit où l’on se raccorde (TGBT, tableau divisionnaire, etc.),
- les protections à prévoir,
- et le comptage/mesure.
Ce que cela change concrètement
À puissance égale, ces deux logiques peuvent conduire à :
- des implantations d’onduleurs différentes,
- des longueurs de câbles différentes,
- des tableaux à créer ou à adapter,
- et des exigences de comptage différentes.

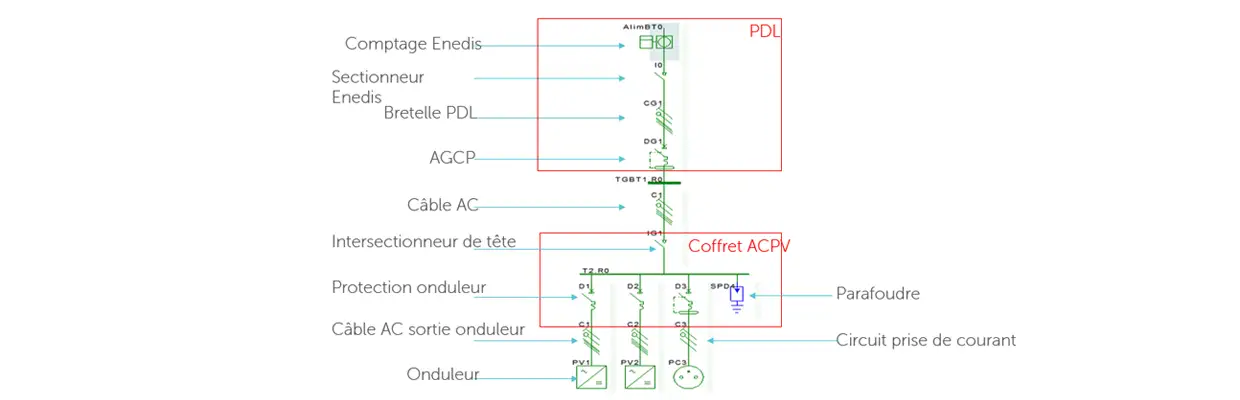

Le schéma unifilaire du projet est-il cohérent avec le choix de valorisation ?
Le schéma unifilaire doit représenter clairement :
- l’architecture DC/AC,
- les protections et dispositifs de sectionnement,
- le point de couplage (autoconsommation) ou le point d’injection dédié (vente totale),
- et l’organisation des tableaux (TGBT / TDAC / protections).
Un schéma clair permet de valider rapidement :
- la logique d’exploitation,
- la maintenabilité,
- et la cohérence globale du dimensionnement.
Le choix des onduleurs et leur implantation sont-ils réalistes ?
Le dimensionnement dépend fortement :
- du nombre d’onduleurs,
- de leur puissance,
- et surtout de leur implantation sur site.
Une implantation réaliste permet de :
- limiter les longueurs DC/AC,
- réduire les sections de câbles,
- éviter des surcoûts inutiles,
- et faciliter l’exploitation.
Les longueurs de câbles, sections et protections restent-elles maîtrisées ?
La note de calcul électrique permet de vérifier :
- les sections de câbles en fonction des distances,
- la chute de tension,
- le dimensionnement des protections associées,
- et la cohérence globale entre puissance, tableaux et liaisons.
Quand les distances deviennent importantes, cela peut conduire à :
- revoir l’implantation des équipements,
- ajuster la puissance installée,
- ou modifier l’architecture (regroupements, phasage, etc.).
RETOUR DU BUREAU D’ETUDE TERRE SOLAIRE
Le choix vente totale / autoconsommation n’est pas seulement un choix économique : c’est un choix d’architecture électrique. Le bon réflexe est de le fixer très tôt, car il conditionne le point de couplage, les tableaux et les longueurs de câbles.
5. Étude de faisabilité du raccordement au réseau électrique
Un projet photovoltaïque professionnel d’envergure ne se limite pas à produire de l’électricité.
Il doit aussi pouvoir injecter ou consommer cette électricité dans des conditions compatibles avec le réseau existant.
il est donc essentiel de vérifier que le projet est raccordable au réseau, et surtout à quel coût et dans quels délais
Pourquoi le raccordement est un point clé du projet
Le raccordement au réseau public d’électricité conditionne directement :
- la faisabilité technique du projet,
- son planning de mise en service,
- et une part significative de son budget global.
Deux sites présentant un potentiel photovoltaïque similaire peuvent aboutir à des projets très différents selon :
- la puissance disponible au point de livraison existant,
- la distance au réseau public,
- le niveau de tension requis (BT ou HTA).
Les premiers éléments à vérifier sur site
Avant toute demande formelle de raccordement, plusieurs points peuvent être analysés rapidement :
- le type de raccordement existant (basse tension ou haute tension),
- la puissance souscrite et le dimensionnement du point de livraison,
- la distance apparente entre le site et le réseau public,
- la présence éventuelle d’un poste de transformation sur site ou à proximité.
Ces éléments permettent d’anticiper les grandes orientations du projet et d’éviter de dimensionner une installation incompatible avec le réseau.
BT ou HTA : un choix structurant pour le projet
Selon la puissance de l’installation envisagée, le projet pourra relever :
- d’un raccordement en basse tension (BT),
- ou d’un raccordement en haute tension (HTA).
Ce choix n’est pas neutre. Il impacte :
- le coût du raccordement,
- les équipements électriques à prévoir,
- les délais administratifs,
- et les démarches réglementaires associées.
À puissance équivalente, un projet raccordé en HTA sera généralement plus structurant, mais aussi plus long à mettre en œuvre, qu’un projet en BT.
RETOUR DU BUREAU D’ETUDE TERRE SOLAIRE
Selon les zones et le contexte réseau, le passage en HTA devient généralement un sujet central au-delà de 36 kVA ou 250 kVA. Anticiper ces seuils permet de dimensionner le projet de manière plus pertinente.
Ce que le raccordement peut faire évoluer dans le projet
L’analyse du raccordement peut conduire à :
- ajuster la puissance installée,
- revoir le mode de valorisation de l’électricité (vente, autoconsommation, mix),
- ou phaser le projet dans le temps.
Autrement dit, le raccordement n’est pas une simple formalité de fin de projet, mais un paramètre de conception à part entière.
RETOUR DU BUREAU D’ETUDE TERRE SOLAIRE
Dans certains projets, le potentiel photovoltaïque du site est supérieur à ce que le réseau peut accueillir immédiatement. Anticiper les contraintes de raccordement permet d’adapter la puissance, le schéma électrique ou le phasage du projet, plutôt que de subir des surcoûts ou des délais importants en fin d’étude.
6. Étude de l'assurabilité de l'installation photovoltaïque
Un projet photovoltaïque d’envergure ne peut être mis en œuvre que s’il est acceptable pour les assureurs, au-delà de sa faisabilité technique ou économique.
L’assurabilité du projet repose sur le respect de plusieurs exigences de sécurité, qui concernent :
- le bâtiment,
- l’activité exercée,
- et l’intégration du système photovoltaïque.
Ces exigences doivent être intégrées dès la conception du projet, et non traitées comme une étape finale.
Pourquoi l’assurabilité est un critère à part entière
Un projet peut être :
- techniquement faisable,
- électriquement cohérent,
- et raccordable au réseau,
mais rester non assurable s’il ne respecte pas certains standards de sécurité.
Dans la pratique, l’assurabilité conditionne :
- la validation finale du projet,
- la couverture des risques incendie et électriques,
- et la possibilité de maintenir l’installation en exploitation sur le long terme.
Pourquoi l’assurabilité est un critère à part entière
Selon le contexte du site, plusieurs points sont systématiquement analysés :
- la réaction au feu du système d’intégration photovoltaïque en toiture,
- la gestion du risque incendie (zones sensibles, distances, coupures),
- la protection contre la foudre et les surtensions,
- la sécurisation des équipements électriques (onduleurs, tableaux, cheminements).
Ces exigences influencent directement :
- le choix du système d’intégration,
- l’implantation des équipements,
- et parfois la puissance installable.
Typologie du bâtiment et niveau d’exigence assurantielle
Le niveau d’exigence dépend fortement :
- du type de bâtiment (professionnel, ERP, ICPE),
- de la présence de public,
- de l’activité exercée sur le site.
Un système photovoltaïque acceptable sur un bâtiment professionnel simple peut nécessiter :
- des adaptations spécifiques sur un ERP,
- ou être partiellement exclu sur un site ICPE
C’est pourquoi l’analyse assurantielle est toujours contextuelle, et ne peut pas être standardisée.
La protection contre la foudre : un point souvent structurant
L’ajout d’une installation photovoltaïque modifie :
- l’exposition du bâtiment aux surtensions,
- les chemins de propagation de la foudre.
Selon la configuration du site, il peut être nécessaire de prévoir :
- des parafoudres adaptés côté DC et AC,
- une coordination avec les protections existantes,
- et une continuité des liaisons équipotentielles.
Ces dispositions sont fréquemment exigées par les assureurs, en particulier sur des sites industriels ou à risques.
RETOUR DU BUREAU D’ETUDE TERRE SOLAIRE
Ne demandez pas l’avis de votre assureur une fois les panneaux posés. Présentez-lui le dossier de conception technique validé par votre bureau d’étude en amont : c’est le meilleur moyen de geler vos conditions de prime avant même le début des travaux.
7. Faisabilité temporelle : délais de raccordement et calendrier de mise en service
Dans un projet photovoltaïque pro, la date clé n’est pas “la fin du chantier” : c’est la mise en service (au sens : installation raccordée, contrôlée, et autorisée à injecter/valoriser).
Un retard de mise en service n’est pas qu’un décalage planning :
- il décale le début de rémunération,
- il peut réduire la durée effective d’un dispositif de soutien,
- et, selon le cadre (EDF OA / appel d’offres CRE), il peut entraîner une perte économique directe.
Pourquoi la mise en service est un jalon économique (pas seulement technique)
Tant que l’installation n’est pas mise en service et raccordée, elle ne produit pas de recettes au titre :
- d’un contrat d’achat (EDF OA),
- ou d’un complément de rémunération (CRE).
Et au-delà de la pose, il reste des jalons “bloquants” (démarches / contrôles / documents) côté gestionnaire de réseau : Enedis mentionne notamment l’attestation de conformité (CONSUEL), le contrat d’accès et d’exploitation (CAE) et la vérification des protections de découplage parmi les pièces/étapes associées à la mise en service.
Cas 1 — Projet sur bâtiment neuf : le risque principal est le “ciseau calendrier” (bâtiment vs PV)
Sur un bâtiment neuf, le photovoltaïque dépend du planning de construction (hors d’eau/hors d’air, finitions, disponibilité des réseaux, accès, etc.). Le risque classique, c’est d’avoir :
- un projet PV administrativement engagé,
- une mise en service attendue dans un certain délai,
- mais un bâtiment qui n’atteint pas les jalons nécessaires à temps.
Appel d’offres CRE : délai de réalisation et impact en cas de dépassement
Dans le cahier des charges de l’appel d’offres simplifié 100–500 kWc, le lauréat s’engage à ce que l’achèvement de l’installation intervienne avant 34 mois à compter de la date de désignation. En cas de dépassement, la durée du contrat est réduite de la durée du dépassement, et le Préfet peut prélever tout ou partie de la garantie financière.
RETOUR DU BUREAU D’ETUDE TERRE SOLAIRE
Sur un projet CRE, un retard peut manger de la durée de contrat, donc dégrader la valeur économique, même si le projet finit par être mis en service.
Cas 2 — Projet sur bâtiment existant : le risque principal est l’accès aux fenêtres de travaux + les dépendances d’exploitation
Sur bâtiment existant, le bâtiment est déjà là… mais c’est l’exploitation qui crée les contraintes :
- impossibilité de couper / reconfigurer l’électricité à n’importe quel moment,
- accès toiture encadré,
- coactivité,
- contraintes horaires (industrie, tertiaire, ERP),
- jalons de sécurité (consignation, essais, bascule, etc.).
Pourquoi un bâtiment existant peut retarder la mise en service (même si “tout est prêt”)
Même si la pose est terminée, le projet peut être retardé par :
- la nécessité de planifier des coupures/basculements sur des créneaux très limités (nuits, week-ends, arrêts techniques),
- l’impossibilité de réaliser certains essais/contrôles en journée de production,
- des arbitrages client (continuité d’activité vs avance PV).
Et côté raccordement, le mode de valorisation change aussi les modalités : Enedis rappelle que le choix (vente totale, vente de surplus, autoconsommation totale) influence les modalités de raccordement et doit être pensé en amont.
EDF OA (guichet type S21) : point factuel sur la contrainte de délai
Côté EDF OA (S21), EDF OA indique qu’un contrat d’obligation d’achat est signé pour 20 ans si l’installation est achevée dans les 24 mois suivant la date de Demande Complète de Raccordement (DCR) auprès d’Enedis (ou autre gestionnaire de réseau).
RETOUR DU BUREAU D’ETUDE TERRE SOLAIRE
Ce point est important dans ta logique “risque retard” : sur existant, le retard peut venir des fenêtres d’intervention ; sur neuf, il vient du planning bâtiment. Dans les deux cas, si l’achèvement/mise en service dérive, tu peux te retrouver à subir un effet calendrier qui touche le cadre de rémunération.
Ce que l’on sécurise en amont (neuf + existant) pour limiter le risque “retard de mise en service”
Sans entrer dans l’usine à gaz, voici les vérifications amont qui apportent de la valeur :
- Identifier le cadre de rémunération (EDF OA vs CRE) et ses jalons calendaires structurants
- Sur bâtiment neuf : jalons construction compatibles avec l’achèvement PV + marges
- Sur bâtiment existant : fenêtres d’intervention (coupures, bascules, accès) réalistes et actées
- Verrouiller le “chemin critique mise en service” : conformité (CONSUEL), CAE, vérifications techniques (découplage), etc.
- Prévoir un plan B (phasage, lotissement, mise en service partielle si applicable au schéma)
RETOUR DU BUREAU D’ETUDE TERRE SOLAIRE
Sur bâtiment neuf, le sujet n’est pas la pose PV : c’est la synchronisation avec le chantier du bâtiment. Sur bâtiment existant, le sujet n’est pas le bâtiment : ce sont les fenêtres d’intervention et les contraintes d’exploitation. Dans les deux cas, la mise en service est un jalon économique — et c’est pour ça qu’on le traite en amont, pas à la fin.
La rentabilité d’un projet photovoltaïque se construit en amont
Un projet photovoltaïque professionnel ne se résume jamais à une puissance installée ou à un prix au kilowatt-crête.
La rentabilité réelle d’une installation dépend d’un ensemble de paramètres techniques, réglementaires et calendaires, qui doivent être sécurisés avant toute projection économique.
La typologie du bâtiment, la structure, l’architecture électrique, le raccordement au réseau, les exigences assurantielles ou encore le calendrier de mise en service influencent directement :
- le coût global du projet,
- les délais de réalisation,
- et les conditions de valorisation de l’électricité produite.
C’est pour cette raison que deux projets photovoltaïques similaires en apparence peuvent présenter des niveaux d’investissement et de performance économique très différents.
Chez Terre Solaire, cette approche permet de construire des projets réalistes, techniquement maîtrisés et économiquement cohérents pour le client.
La question de la rentabilité n’est jamais éludée : elle intervient simplement au bon moment, une fois les fondamentaux du projet correctement cadrés.
Comprendre ces étapes en amont, c’est se donner les moyens d’évaluer la rentabilité d’un projet photovoltaïque sur des bases solides, et non sur des hypothèses fragiles.
Foire aux questions sur l'étude de faisabilité d'un projet photovoltaïque
Avant de lancer un projet photovoltaïque professionnel, il est nécessaire de vérifier la typologie du bâtiment, la compatibilité urbanistique, la capacité structurelle, la cohérence du schéma électrique, le raccordement au réseau, l’assurabilité et le calendrier du projet.
La typologie du bâtiment (bâtiment professionnel, ERP ou ICPE) détermine les règles d’assurance, les normes de sécurité et les choix techniques applicables à l’installation photovoltaïque.
Oui. Une étude de structure est généralement requise pour vérifier que la toiture peut supporter les charges liées aux panneaux solaires et aux systèmes d’intégration, notamment pour des raisons d’assurance.
Non, pas toujours. Même si la toiture permet d’installer une forte puissance photovoltaïque, le réseau électrique peut limiter ce qui est raccordable. Au-delà de certains seuils, des adaptations lourdes peuvent être nécessaires, comme un renforcement du raccordement ou la création d’un poste de transformation Enedis, avec un impact significatif sur le coût du projet.
Les assureurs imposent des exigences spécifiques selon la surface équipée, le type de bâtiment et le système d’intégration. Au-delà de certains seuils, ils peuvent exiger des systèmes certifiés, des dispositifs de coupure renforcés, une protection foudre adaptée et une séparation des zones à risque. Une installation trop étendue ou mal conçue peut être refusée ou faire l’objet de surprimes.
A propos de l’auteur
-
Martin Boutry
- Martin Boutry intervient depuis plus de 8 ans sur des projets photovoltaïques à destination des professionnels. Ancien responsable technique et référent structures et méthodes, il apporte une expertise terrain sur la conception, la mise en œuvre et l’exploitation d’installations photovoltaïques développées sous la marque Terre Solaire.
